Complexe projecten beheren met standaardprojecten en kenmerken

Introductie

Sommige organisaties werken met projecten die een groot aantal projectonderdelen hebben. Denk aan een landschapsarchitectenbureau waar elk project meerdere ontwerpfasen doorloopt, met verschillende soorten medewerkers en werksoorten. Een project kan dan al snel 80 of meer projectonderdelen bevatten.

WATCH biedt hiervoor een krachtige combinatie van standaardprojecten en projectonderdeel-kenmerken. Met standaardprojecten legt u de structuur eenmalig vast. Met kenmerken kunt u de vele projectonderdelen groeperen, filteren en in bulk bewerken.

In dit document leggen we uit hoe u dit opzet en gebruikt, aan de hand van een voorbeeld uit de praktijk.

Work Breakdown Structure (WBS)

De aanpak in WATCH sluit aan bij het concept van een Work Breakdown Structure (WBS). Een WBS is een hiërarchische opsplitsing van al het werk dat binnen een project moet worden uitgevoerd. Het doel is om het totale project op te delen in beheersbare deliverables — concrete, afgebakende werkpakketten.

In WATCH vertaalt dit zich als volgt:

  • Het standaardproject bevat de volledige WBS: alle mogelijke deliverables die binnen dit type project kunnen voorkomen.
  • De projectonderdeel-kenmerken vormen de dimensies van de WBS (fasen, medewerkertypen, werksoorten).
  • Bij het aanmaken van een concreet project krijgt u de volledige WBS als startpunt. Vervolgens selecteert u de relevante deliverables door niet-van-toepassing-zijnde onderdelen te verwijderen via de groepeer-functie.

Het standaardproject is dus geen star sjabloon, maar een maximale WBS waaruit u per project de juiste scope selecteert.

Het voorbeeld: een landschapsarchitectenbureau

Een landschapsarchitect werkt typisch met:

  • 7 projectfasen (stappen): inventarisatie, modellenstudie, schetsontwerp, voorlopig ontwerp, definitief ontwerp, voorbereiding, uitvoering
  • 4 soorten medewerkers: projectleider, landschapsarchitect, ontwerper, junior ontwerper
  • 3 werksoorten: bureauwerk, projectgroep-uren (overleg), reisuren

Elke combinatie van fase, medewerkersoort en werksoort vormt een apart projectonderdeel — een deliverable in WBS-termen — met een eigen uurtarief en urenbegroting. Dat levert 7 × 4 × 3 = 84 projectonderdelen per project op.

Stap 1: Kenmerken aanmaken

Voordat u het standaardproject opzet, maakt u de kenmerken aan waarmee u de projectonderdelen later kunt groeperen. Ga naar Urenregistratie > Beheer extra > Kenmerken en maak kenmerken aan voor de entiteit "projectonderdeel" van het type "domein".

In ons voorbeeld zijn dat:

Kenmerk Domeinwaarden
stap Stap 1: inventarisatie, Stap 2: modellenstudie, Stap 3: schetsontwerp, Stap 4: voorlopig ontwerp, Stap 5: definitief ontwerp, Stap 6: voorbereiding, Stap 7: uitvoering
soort medewerker projectleider, landschapsarchitect, ontwerper, junior ontwerper
werksoort Bureauwerk, Projectgroep-uren, Reistijd
tarief projectleider regulier, landschapsarchitect regulier, ontwerper regulier, junior ontwerper regulier, projectleider reistijd, landschapsarchitect reistijd, ontwerper reistijd, junior ontwerper reistijd

Stap 2: Het standaardproject opzetten

Ga naar Urenregistratie > Standaardproject > Standaard projecten en maak een nieuw standaardproject aan, bijvoorbeeld met de code STANDAARD-2025.

Ga vervolgens naar Urenregistratie > Standaardproject > Standaard projectonderdelen en maak voor elke combinatie een projectonderdeel aan. Elk onderdeel krijgt:

  • Een code die de dimensies bevat, bijvoorbeeld 1_INVENTARISATIE_BUREAU-UREN-J-OW
  • Een leesbare naam, bijvoorbeeld "Inventarisatie: bureau-uren junior ontwerper"
  • Het bijbehorende uurtarief

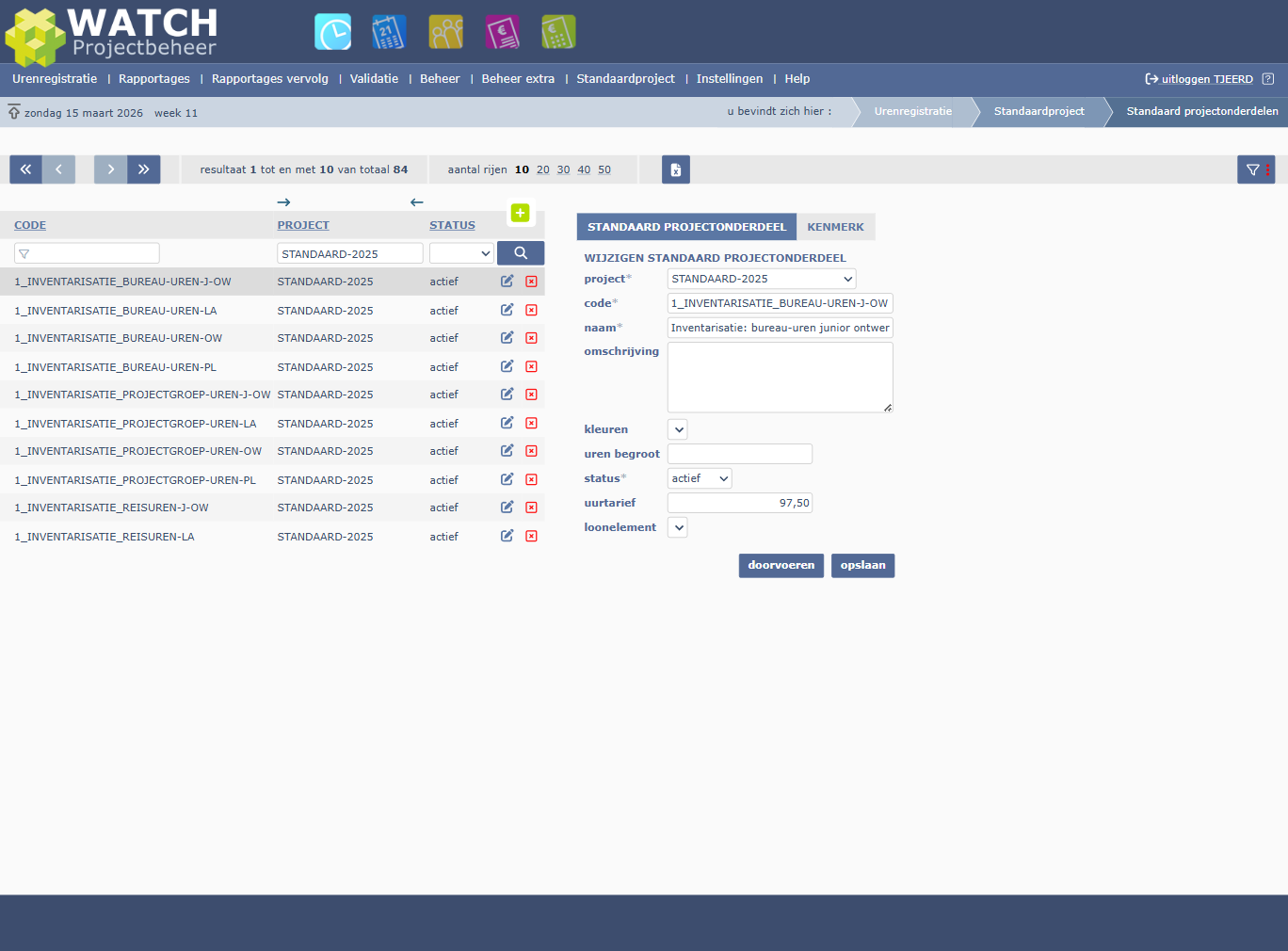

Standaard projectonderdeel: de tab met code, naam en uurtarief

Kenmerken toewijzen

Op de tab Kenmerk van elk standaard projectonderdeel wijst u de juiste kenmerkwaarden toe. Voor het onderdeel 1_INVENTARISATIE_BUREAU-UREN-J-OW zijn dat:

Kenmerk Waarde
werksoort Bureauwerk
soort medewerker junior ontwerper
tarief junior ontwerper regulier
stap Stap 1: inventarisatie & programma van eisen

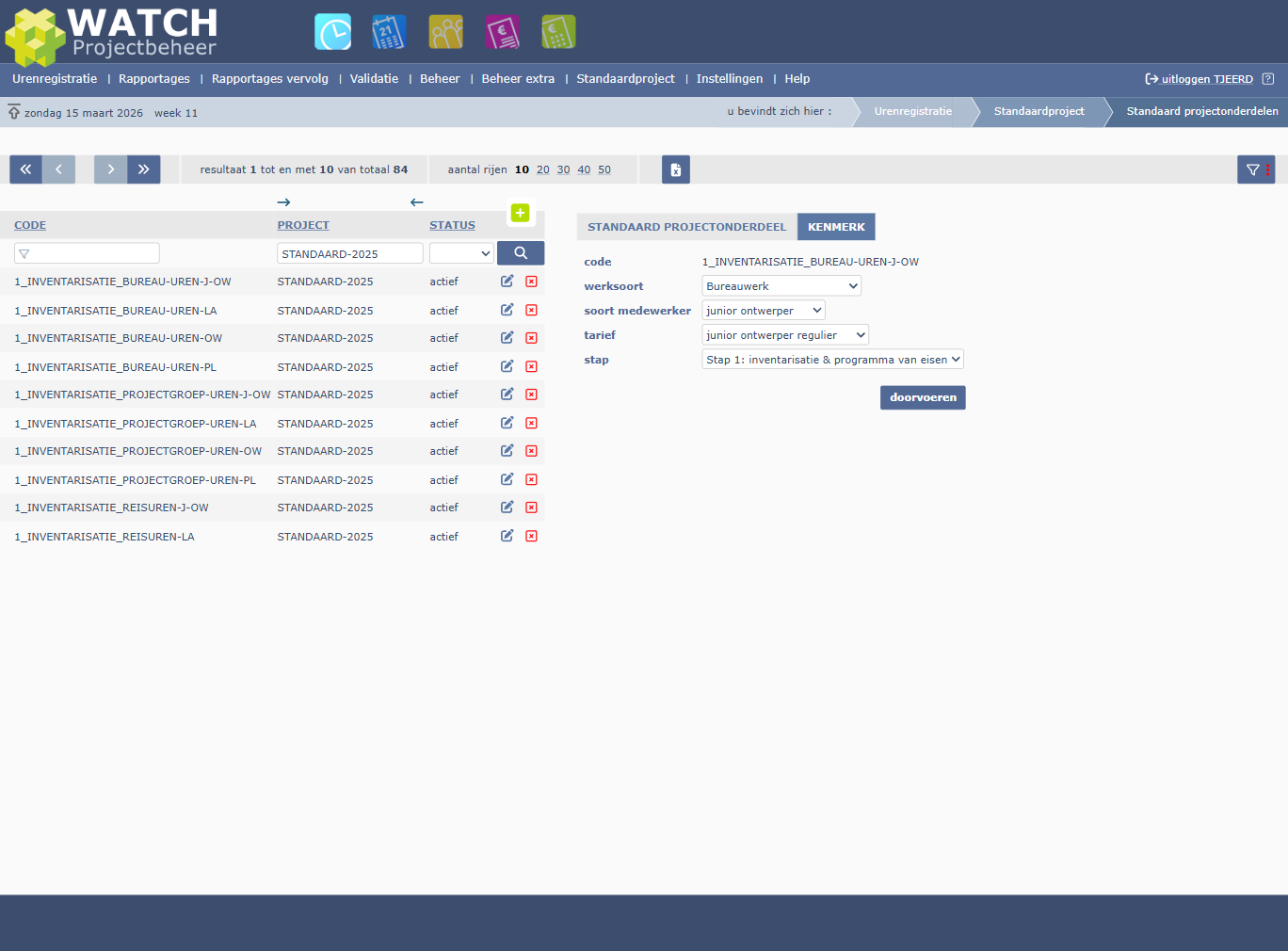

Kenmerk-tab: werksoort, soort medewerker, tarief en stap per projectonderdeel

Door deze kenmerken consistent toe te wijzen aan alle 84 onderdelen, wordt het later mogelijk om de onderdelen te groeperen en in bulk te bewerken.

Stap 3: Een project aanmaken op basis van het standaardproject

Ga naar Urenregistratie > Standaardproject > Standaard projecten gebruiken. Selecteer het standaardproject STANDAARD-2025, vul de projectgegevens in (klant, projectcode, projectnaam) en klik op aanmaken. WATCH genereert nu automatisch alle 84 projectonderdelen met de juiste codes, namen, uurtarieven en kenmerken.

Stap 4: Het project beheren in Projecten++

Open het aangemaakte project in Urenregistratie > Beheer > Projecten++. U ziet nu alle 84 projectonderdelen in een lijst. Dat is onoverzichtelijk. Hier komt de kracht van de kenmerken.

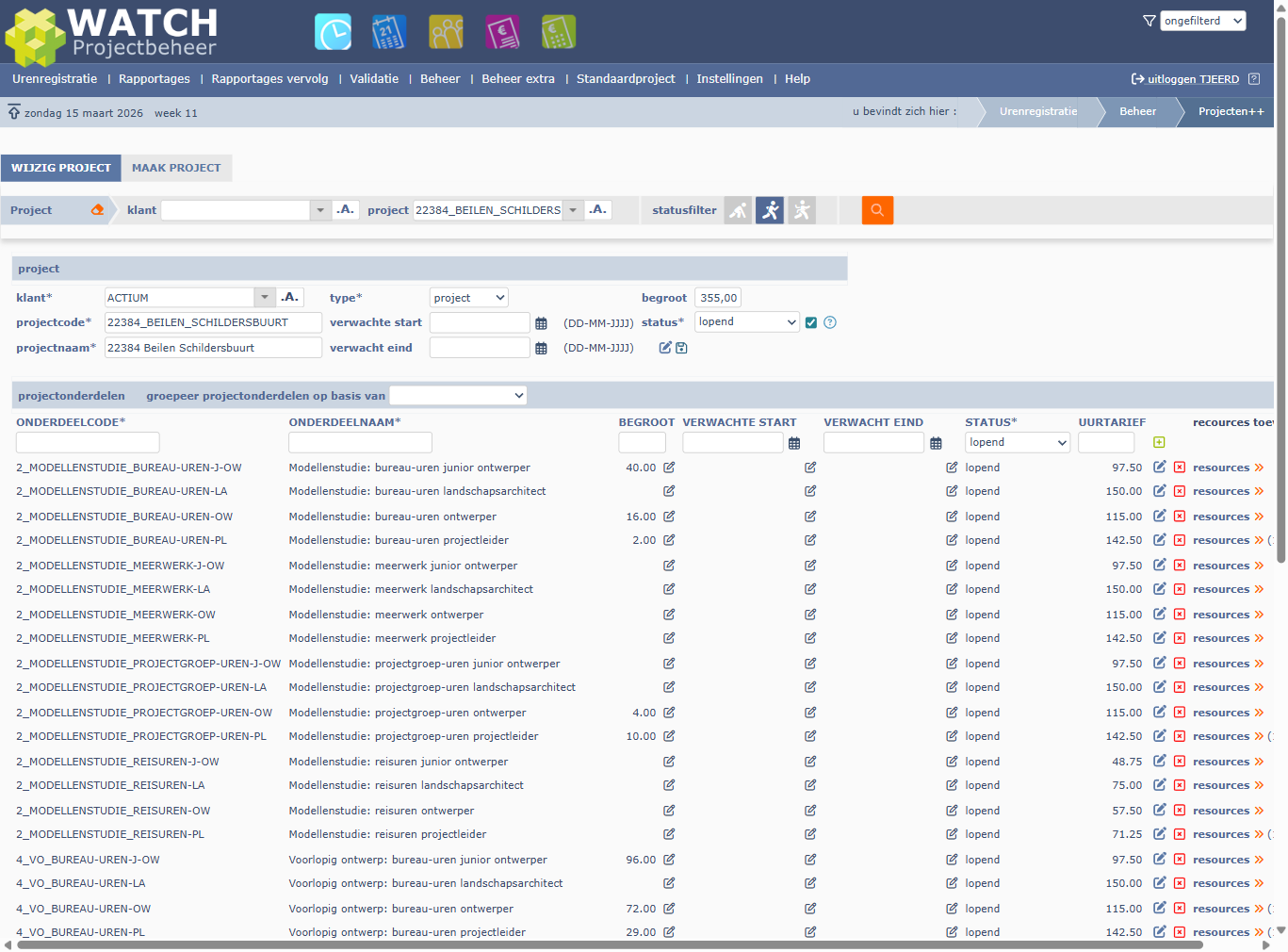

Alle 84 projectonderdelen ongegroepeerd in Projecten++ — onoverzichtelijk

Groeperen

Met de dropdown "groepeer projectonderdelen op basis van" kunt u de projectonderdelen samenvatten vanuit verschillende invalshoeken:

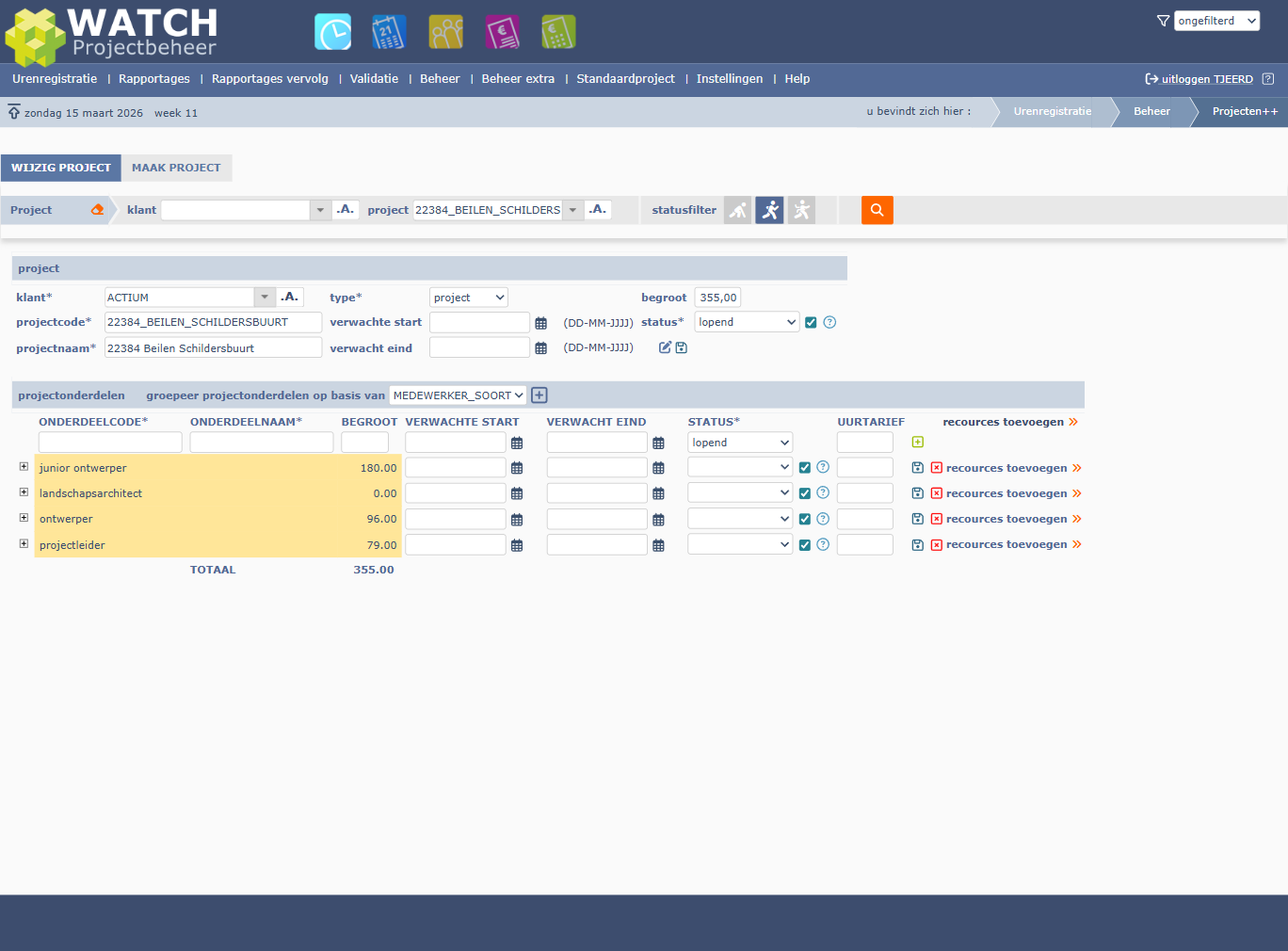

Groeperen op MEDEWERKER_SOORT toont 4 rijen:

Soort medewerker Begroot
junior ontwerper 180.00
landschapsarchitect 0.00
ontwerper 96.00
projectleider 79.00
Totaal 355.00

Groepering op MEDEWERKER_SOORT: 84 onderdelen samengevat in 4 overzichtelijke rijen

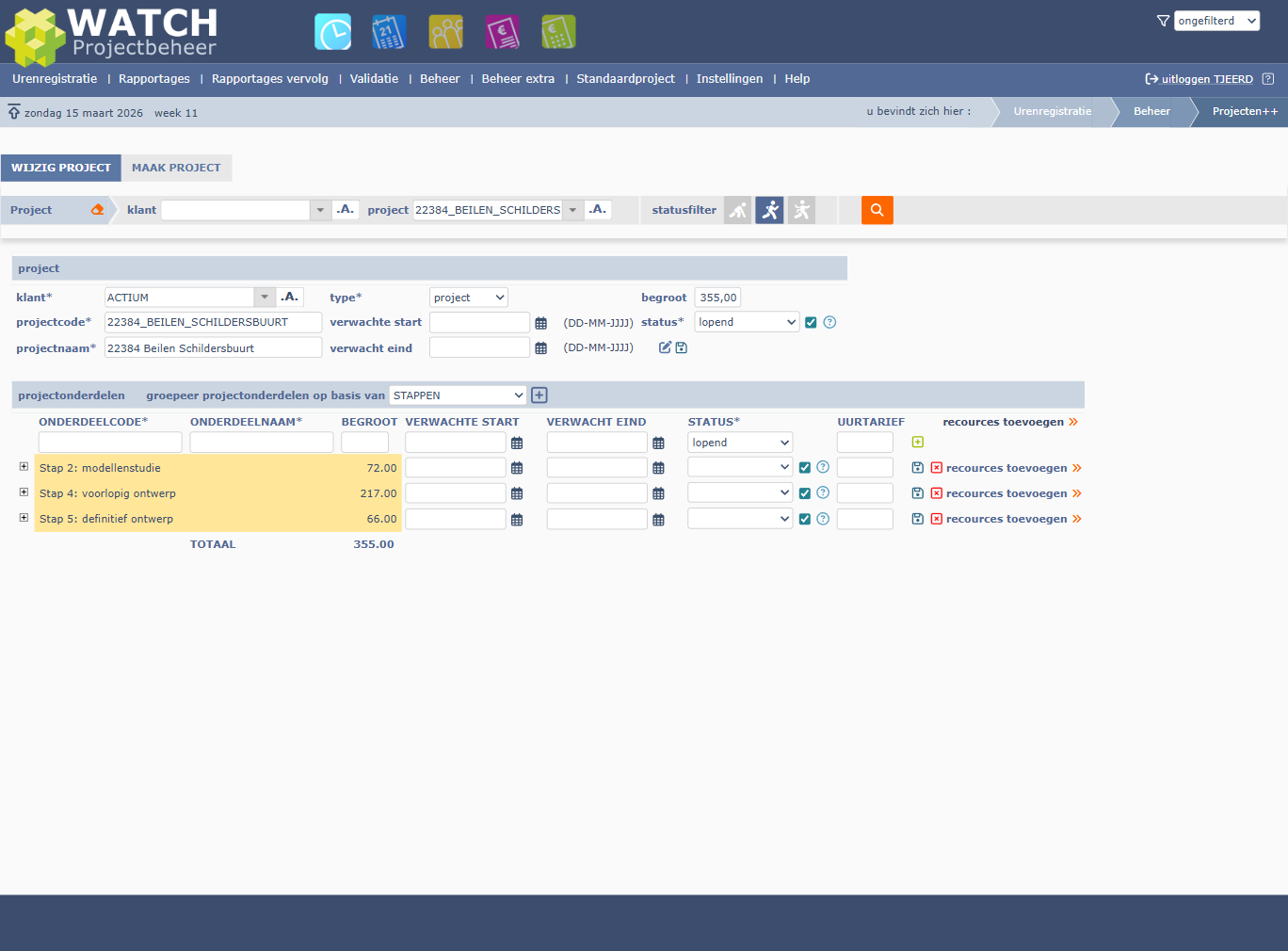

Groeperen op STAPPEN toont de fasen:

Stap Begroot
Stap 2: modellenstudie 72.00
Stap 4: voorlopig ontwerp 217.00
Stap 5: definitief ontwerp 66.00
Totaal 355.00

Groepering op STAPPEN: direct zichtbaar welke fasen actief zijn en hoeveel uren per fase

Groeperen op WERKSOORT toont de werktypen:

Werksoort Begroot
Bureauwerk 317.00
Meerwerk 0.00
PG Overleg 38.00
Reistijd 0.00
Totaal 355.00

Groepering op WERKSOORT: direct zichtbaar dat Meerwerk en Reistijd geen uren hebben

Elke groepering telt op tot hetzelfde totaal. U bekijkt dezelfde 84 onderdelen steeds vanuit een ander perspectief.

Bulk bewerken

In de gegroepeerde weergave kunt u eigenschappen wijzigen die automatisch worden doorgevoerd naar alle onderliggende projectonderdelen van die groep:

  • Verwachte start en einddatum — Stel per fase een planning in. Bijvoorbeeld: modellenstudie van 01-04-2026 tot 30-06-2026, voorlopig ontwerp van 01-07-2026 tot 30-09-2026. Met één klik op "opslaan" krijgen alle onderliggende onderdelen van die fase dezelfde datums.
  • Status — Zet een complete fase op "gesloten" wanneer die is afgerond. Alle onderliggende projectonderdelen en optioneel ook de resources worden in één keer bijgewerkt.
  • Uurtarief — Pas het tarief aan voor een hele groep tegelijk.

Bulk bewerken: verwachte start en einddatum per fase instellen voor alle onderliggende projectonderdelen

Bulk verwijderen — de scope bepalen

Het standaardproject bevat de volledige WBS met alle mogelijke deliverables. Niet elk project heeft al deze deliverables nodig. In het voorbeeld hierboven heeft het project geen uren begroot voor "Meerwerk" en "Reistijd". Door te groeperen op WERKSOORT ziet u direct welke groepen leeg zijn (0.00 uren). Met het rode verwijder-icoon verwijdert u in één keer alle onderliggende projectonderdelen van die groep.

Op dezelfde manier kunt u bij groepering op STAPPEN de fasen verwijderen die niet van toepassing zijn. In ons voorbeeld worden alleen stap 2 (modellenstudie), 4 (voorlopig ontwerp) en 5 (definitief ontwerp) gebruikt. De overige fasen kunnen in bulk worden verwijderd.

Zo selecteert u vanuit de maximale WBS precies de deliverables die voor dit specifieke project relevant zijn.

Resources in bulk toevoegen

Via de link "resources toevoegen" bij een gegroepeerde rij kunt u een medewerker koppelen aan alle onderliggende projectonderdelen tegelijk. Groepeer bijvoorbeeld op MEDEWERKER_SOORT en klik bij "ontwerper" op "resources toevoegen". WATCH vraagt om bevestiging en maakt vervolgens voor alle ontwerper-projectonderdelen (bureauwerk, projectgroep-uren, reisuren, voor alle stappen) de resource aan.

Samenvatting

Wat Waar WBS-equivalent
Kenmerken aanmaken Beheer extra > Kenmerken De dimensies van uw WBS definiëren
Standaardproject opzetten Standaardproject > Standaard projectonderdelen De maximale WBS vastleggen met alle mogelijke deliverables
Project aanmaken Standaardproject > Standaard projecten gebruiken De volledige WBS als startpunt genereren
Scope bepalen Beheer > Projecten++ (groepeer + verwijder) Niet-relevante deliverables verwijderen
Project beheren Beheer > Projecten++ (groepeer + bulk edit) Planning, status en resources per deliverable-groep instellen

Met deze aanpak vertaalt u uw Work Breakdown Structure naar een werkbare projectstructuur in WATCH. Het standaardproject bevat de volledige WBS, de kenmerken vormen de dimensies, en de groepeer-functie biedt overzicht en bulk-bewerkingen. Per project selecteert u eenvoudig de relevante deliverables en beheert u zelfs projecten met meer dan 80 onderdelen op een overzichtelijke manier.

Laatste nieuws

Budgetbescherming in euro compleet

Budgetbescherming in euro's, in plaats van uren, is nu compleet! Het verbruik van budgetten is direct zichtbaar in de urenregistratie en de budgetten kunnen worden gebruikt in de rapportages. Bovendien is de bescherming van deze budgetten nu mogelijk.

Lees meer

Upgrade naar 6.4.1 in weekend van 11 en 12 maart

In het weekend van 11 en 12 maart gaan we alle huurlicenties upgraden naar 6.4.1. U hoeft hiervoor niets te doen. Wel kan het zijn dat uw WATCH omgeving tijdelijk niet bereikbaar is.

Lees meer

Waarom kan ik deze uren niet meer wijzigen?

Er zijn verschillende redenen waardoor u uren niet meer kunt aanpassen in het urenregistratie- of validatiescherm. Sinds kort kunt u in een oogopslag zien wat de onderliggende oorzaak hiervan is.

Lees meer

Budgetbescherming

U kunt in WATCH instellen dat het aantal begrote uren niet mag worden overschreden. Dat noemen we Budgetbescherming. In versie 6.4 van WATCH zijn de mogelijkheden hiervoor verder uitgebreid. Zo kunt u nu ook een totaalbudget in euro’s opgeven.

Lees meer
